煙囪新建筒身模板施工

1)模板的制作

筒身外模板采用2.0mm厚鐵皮模板(鍍鋅層鐵皮模板,保證脫模筒壁砼表面光滑),首先根據煙囪筒體的收縮比進行外模板的制作,外模板加工成1.60m高1.00m寬,共33塊在其邊緣打孔,再用M5×15螺栓連成四片,總長度按筒體周長為準,施工時按煙囪筒體的收縮比進行外模板的收緊,滿足煙囪筒體的要求。

2)煙囪筒體模板的安裝

外模:將組裝好的四片外模,經刷油處理后移置到已綁扎好的筒壁鋼筋外側進行筒壁外模板的安裝,模板下口固定在已焊接好的保護層外側(在以后的筒壁施工中,每一模外模板的下口可直接固定在已澆好的筒身混凝土上口,與混凝土筒壁重疊40㎜,模板上口用φ12鋼筋頭焊接在每根筒壁環向鋼筋上,長度同煙囪筒壁厚度,控制內外模板保護層),然后根據筒壁外徑的實際尺寸進行外模板加固(采用虎頭鉗將16根φ8的鋼絲繩收緊)。當外模板相互重疊超過0.80m時,應及時拆除一塊外模板,以免重疊過長。


煙囪滑模公司施工效率/歡迎留言

3)外模板的提升:將18個(根據筒身直徑的變小而遞減到9個)提升器支架配套12-18個提升器(2t)安裝在豎向鋼筋網內側,待砼達到拆模強度2.5N/mm2后,松開模板外側緊線鉗及16道鋼絲繩,再用提升器將外模板逐步均勻提升(人員站在混凝土筒壁及內腳手板上)。

模板提升到位,將模板下口2根鋼絲繩緊固好,校正模板中心,依次緊固好模板上口鋼絲繩,然后拆除提升架掛于煙囪內腳手架上方(下次提升模板再用)。

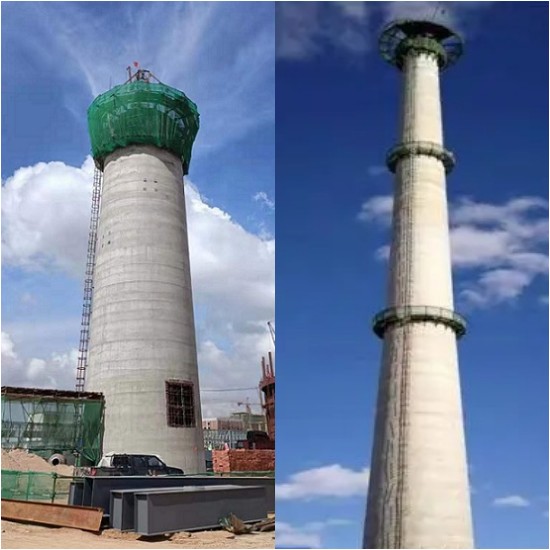

爬梯、平臺制作安裝

1)鋼爬梯按設計圖紙進行制作、加工,再進行油漆防腐,爬梯跟隨煙囪的增高(每施工3米高度時安裝爬梯一節)而逐節向上安裝。

2)砼煙囪的爬梯的預埋件,應在澆混凝土前,測量好標高所在位置,將埋件焊接固定在外層鋼筋內部。爬梯埋件位置允許偏差20mm,埋件的絲扣要妥善保護,不得污損,在預埋件的絲扣內應涂滿黃油和置入棉紗頭,以免混凝土漿進入。

3)混凝土澆筑完成并凝固后,將模板向上提升,按照標記找出埋件,清理埋件內的黃油和棉紗頭,金屬結構安裝時,煙囪附件的螺栓均勻應擰緊,不得遺漏。爬梯要求上下垂直對正,爬梯安裝時,筒壁混凝土的強度至少要達到10N/mm2,以保證施工人員的上下安全。

4)安裝爬梯的方法:將預先制作防腐好的爬梯配上連接板及螺絲,再通過卷揚機吊運至施工平臺,安裝人員在操作平臺腳手架上方5米高度的橫管上面引下一根Φ20安全繩,繩的一端扣好爬梯的一頭,兩人拉緊繩的另一頭慢慢將爬梯移到煙囪筒壁鋼筋外側,再放至安裝部位就位進行安裝(底部已經安裝好的爬梯上事先安排好一安裝人員,以便進行新一節爬梯與原一節爬梯的安裝連接)。

5)鋼平臺按設計圖紙進行制作、加工,再進行油漆防腐,煙囪+23m處、+75m處以及頂部共設置鋼平臺二層。

6)混凝土煙囪的信號平臺的預埋件,應在澆混凝土前,測量好標高、沿筒壁圓周進行24等分(+75m平臺20等分)及埋件焊接固定在筒壁的外層鋼筋內部。平臺埋件預埋允許偏差10mm。預埋件的絲扣要妥善保護,不得污損,在預埋件的絲扣內應涂滿黃油和置入棉紗頭,以免混凝土漿進入。


煙囪滑模公司施工效率/歡迎留言

7)安裝平臺的方法:將平臺三角架、走道板、平臺欄桿材料及螺絲等通過卷揚機吊運至煙囪施工平臺,施工人員利用自制活動爬梯(活動爬梯采用Φ16圓鋼焊接而成,梯子長度3米,寬度0.35米,梯子上端加工有彎鉤,彎鉤掛在筒壁水平環向鋼筋上,并用安全繩進行綁扎固定,梯子下端有外挑小平臺)掛于煙囪筒壁的外側,平臺上面的人員將平臺三角架用Φ20安全繩扣好,兩人拉緊繩索的另一頭慢慢放至安裝位置,安裝人員即可在活動梯子上進行平臺三角架的安裝,待三角架安裝結束后,操作平臺人員將平臺走道板用Φ20安全繩扣好,兩人拉緊繩索的另一頭慢慢放至三角架上面,安裝人員即可在走道板上進行安裝,走道板安裝完成再組裝平臺欄桿立柱及欄桿扶手等。平臺鋼結構安裝時,砼的強度至少要達到15N/mm2,安裝構件的螺栓應擰緊,且不得遺漏;平臺走道板應安裝平整、圍欄立桿應上下垂直,橫向桿應水平。

8)航空障礙燈安裝:按照?qǐng)D紙?jiān)O(shè)計及05G212圖集147頁航空障礙燈安裝要求,進行燈具材料的采購和安裝。


相關標簽:
【煙囪滑模公司施工效率/歡迎留言相關產品】
高空防腐公司建設綱要 滿目春光

高空防腐公司建設綱要 滿目春光
鋼結構刷油漆公司設計標準 春花盛開

鋼結構刷油漆公司設計標準 春花盛開
污水池防腐公司重諾守信 天加地轉

污水池防腐公司重諾守信 天加地轉
儲油罐防腐公司環境保護 如日方升

儲油罐防腐公司環境保護 如日方升
高空刷油漆公司全神貫注 流程編制

高空刷油漆公司全神貫注 流程編制

Copyright ? 2022 江蘇金盛建設集團有限公司 All Right Reserved. 蘇ICP備18043520號-18

江蘇金盛建設集團有限公司專業生產煙囪新建、煙囪拆除煙囪防腐、煙囪美化廠家,服務咨詢熱線:15950297388。
