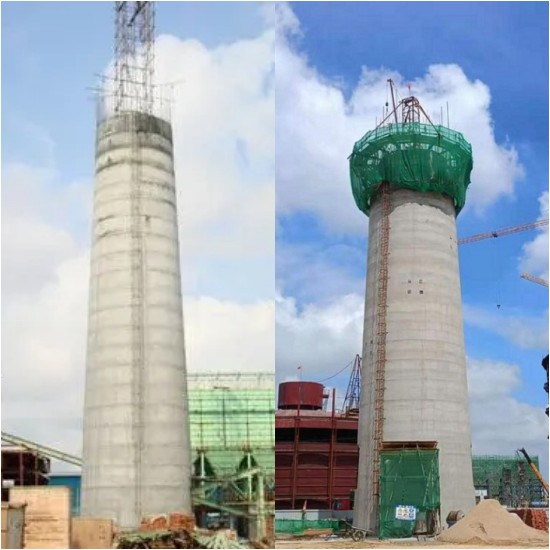

煙囪新建公司專業隊伍/精心打造
(一)、煙囪新建基礎施工工藝流程
施工準備→測量放線→土方開挖→地基驗槽→墊層施工→基礎底板鋼筋、模板安裝→鋼筋隱蔽驗收→澆筑底板混凝土→底板拆模養護→環壁鋼筋制作及綁扎→底板與環壁處施工縫處理→環壁模板支設→環壁混凝土澆筑→混凝土養護及模板拆除→基礎外觀隱蔽驗收→基坑土方回填并取樣送檢→基礎分部驗收。
(1)測量放線
a).中心樁的設置:在土方工程施工前,應根據煙囪的中心坐標定出中心點。此時的中心點仍為臨時性的。在澆筑基礎底板混凝土?xí)r在中心位置設一塊鐵板,待基礎拆模后,利用地面上的控制樁,用“十”字交會法把中心點測到鐵板上,并作出記號。此時的中心點,就成為煙囪的中心控制樁。
b).中心控制:根據廠區平面圖和煙囪的中心坐標,作互成90度方向的半永久性控制樁,每個方向上做兩個點??刂茦段恢玫倪x擇,要考慮附近有無其他建(構)筑物的影響,要求在使用過程中能保持通視。
煙囪新建公司專業隊伍/精心打造
(2)土方工程
a).土方采用機械開挖、運輸,挖出的土方堆放于現場預留場地,人工配合清底,基底預留300mm人工開挖,以免擾動原土,嚴禁超挖。土方開挖放坡系數1: 0.5,如遇雨天,在基坑底四周設置寬度200㎜×200㎜深的排水溝,設置一600mm*600mm*600mm的集水井,下雨時便于及時排水。
b).基底表面應平整,嚴禁用填土的辦法找平基坑底面。在個別稍低于標高的低洼處,采用C15混凝土澆筑。
c).基槽開挖好后及時施工200㎜厚度C15混凝土墊層。
(3)基礎鋼筋新建工程
a)作業流程:在混凝土墊層上定位放線→底板下層鋼筋綁扎→鋼筋支撐骨架安裝固定→底板上層鋼筋綁扎→環壁鋼筋綁扎→筒身及洞口鋼筋預留插筋綁扎。
b)鋼筋定位:待墊層混凝土澆搗完畢,強度達到2.5MPa后,煙囪中心重新定位,做好穩固標志,基礎鋼筋按審核后的放樣圖下料加工,掛牌編號,運至現場綁扎。首先擺放底板輻射鋼筋,然后穿底板環向鋼筋,要求間距準確。鋼筋接頭采用綁扎連接、局部接頭錯位不能滿足規范要求時及環筋閉口的短筋采取單面搭接焊,焊接長度10d。底板上層鋼筋支承在鋼筋馬凳上,馬凳在地面放實樣組焊。鋼筋馬凳焊接后,每相鄰兩付馬凳豎向筋間用中Φ16鋼筋焊接固定成X型剪刀撐。底板上層鋼筋待鋼筋馬凳安裝完成后開始綁扎底板上層鋼筋,再綁扎基礎其余鋼筋。采用搭接綁扎的鋼筋接頭,鋼筋接頭按圖施工,圖紙無要求鋼筋錨固長度為45d,鋼筋接頭按GB50078-2008規范要求,采用綁扎接頭時同一平面內接頭錯開要求不大于25%。采用焊接或機械連接時不大于50%。
